Vedlikeholdsplaner#
Vedlikeholdsplaner er automatikken i Carrotz: de gjør at arbeidsordre opprettes av seg selv, etter reglene du setter. Dette er der systemet begynner å jobbe for deg.
Tre måter å utløse arbeid på#
I skjemaet heter valgene Fast intervall, Måleravlesning og Manuell. Den siste oppretter ikke arbeidsordre av seg selv — planen ligger klar, og arbeidsordren opprettes når noen ber om det. Nyttig for arbeid som gjentar seg, men uten fast rytme.
Målerstyrt vedlikehold er grunnlaget for mer tilstandsbasert vedlikehold — du gjør arbeidet når utstyret trenger det, ikke når kalenderen sier det.
Tre faner på samme side#
Vedlikeholdssiden er delt i tre:
| Fane | Hva den inneholder |
|---|---|

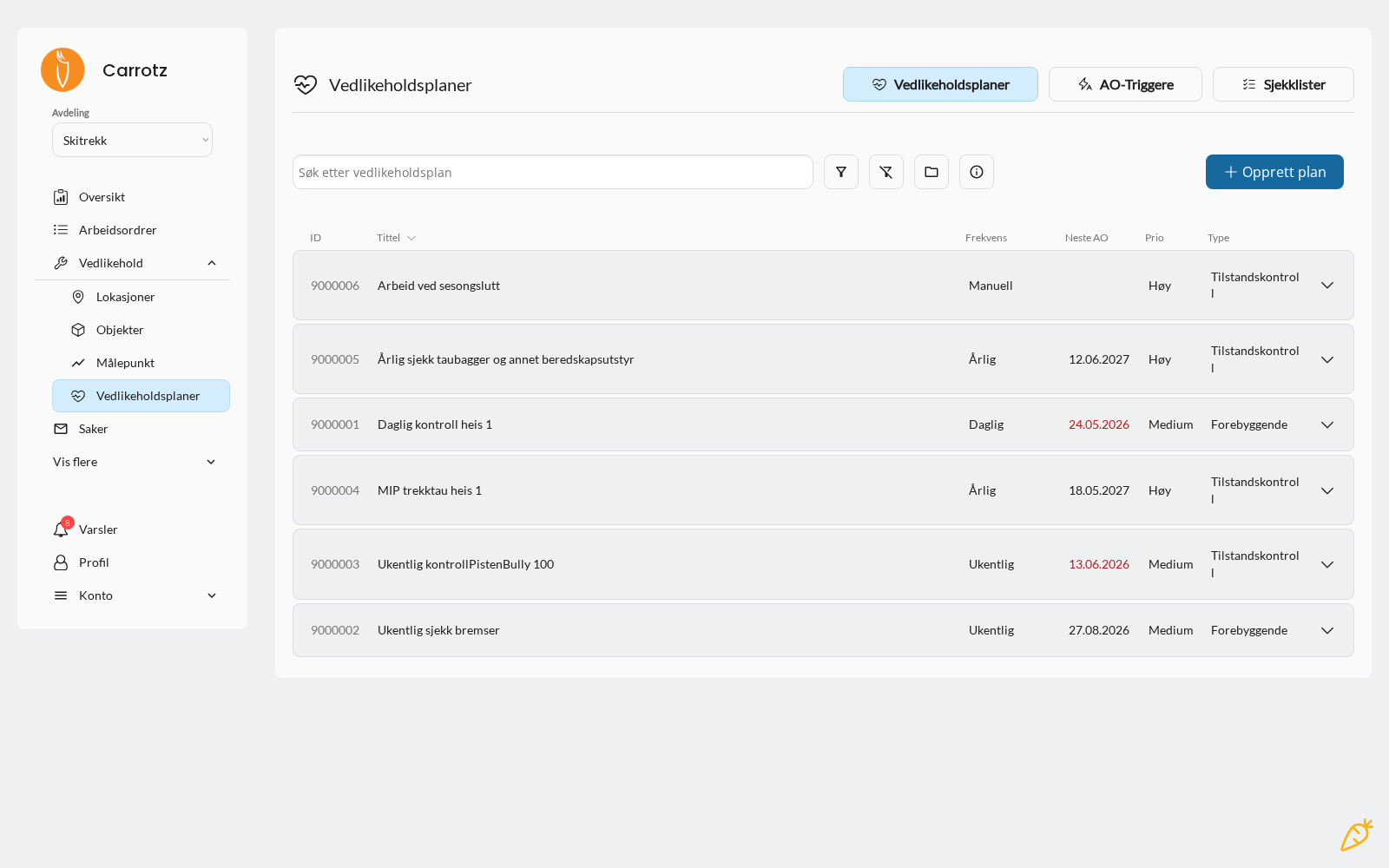

| Vedlikeholdsplaner | Selve planene — frekvens, neste arbeidsordre, prioritet og type |
| AO-Triggere | Regler som utløser arbeidsordre uten å være en tidsplan |
| Sjekklister | Sjekklistene planene bruker — se Sjekklister |
Oppgavetype#
Hver oppgave i planen har en oppgavetype. Den avgjør hva feltbrukeren møter når arbeidsordren opprettes:
| Type | Hva den inneholder |
|---|---|
| Enkel oppgave | Bare tittel og beskrivelse. Ingen sjekkliste og ingen underpunkter |
| Sjekkliste | En liste med punkter som skal gjennomgås ett for ett |
| Måleravlesning | Registrering av en verdi på et målepunkt |
Alle tre knyttes til ett objekt eller én lokasjon. Det er denne koblingen som gjør at arbeidet havner i riktig historikk — og den er grunnen til at én arbeidsordre kan spenne over flere objekter, ved å ha flere oppgaver.
Gjenbrukbar sjekkliste eller ikke#
Velger du sjekkliste, må du ta stilling til om den skal være gjenbrukbar:
| Valg | Når det passer |
|---|---|
| Gjenbrukbar | Punktene skal brukes i flere planer. Sjekklisten legges i det felles biblioteket under fanen Sjekklister, og kan velges av andre planer senere |
| Ikke gjenbrukbar | Punktene gjelder bare denne planen. Da slipper biblioteket å fylles opp med lister ingen andre får bruk for |
Gjenbrukbar er riktig når flere objekter av samme slag skal kontrolleres likt — da endrer du punktene ett sted og treffer alle planene. Men husk at det er en tveegget fordel: «I bruk»-kolonnen i sjekklisteoversikten viser hvor mange planer som faktisk berøres av en endring. Sjekk den før du redigerer.
Er punktene spesielle for akkurat denne planen, velg ikke gjenbrukbar. Et bibliotek fullt av engangslister gjør det vanskeligere å finne de listene som faktisk skal deles.
Hva du knytter planen til#
- Lokasjoner — hvor arbeidet skal utføres
- Objekter — hvilket utstyr det gjelder
- Sjekklister — hvilke punkter som skal gjennomgås
- Brukere eller disipliner — hvem som skal utføre det
Hva du angir ellers#
- Prioritet — hvor viktig arbeidet er
- Arbeidstype — hvorfor arbeidet finnes: forebyggende, korrektiv, internkontroll, tilstandskontroll eller engangsjobb. Planlagt vedlikehold er som regel forebyggende
- Estimert tid — grunnlag for kapasitetsplanlegging
- Prosjekt — hvis arbeidet hører til et prosjekt
- Når arbeidet skal utføres — frekvensen eller målergrensen
- Godkjenner — hvem som skal godkjenne, hvis virksomheten bruker godkjenning
Skjemaet er en veiviser i fire steg#
| Steg | Hva du gjør |
|---|---|
| 1. Om planen | Tittel, beskrivelse, prosjekt, arbeidstype, prioritet, tildeling og vedlegg |
| 2. Legg til oppgaver | Oppgavene planen skal produsere, med type og tilknytning |

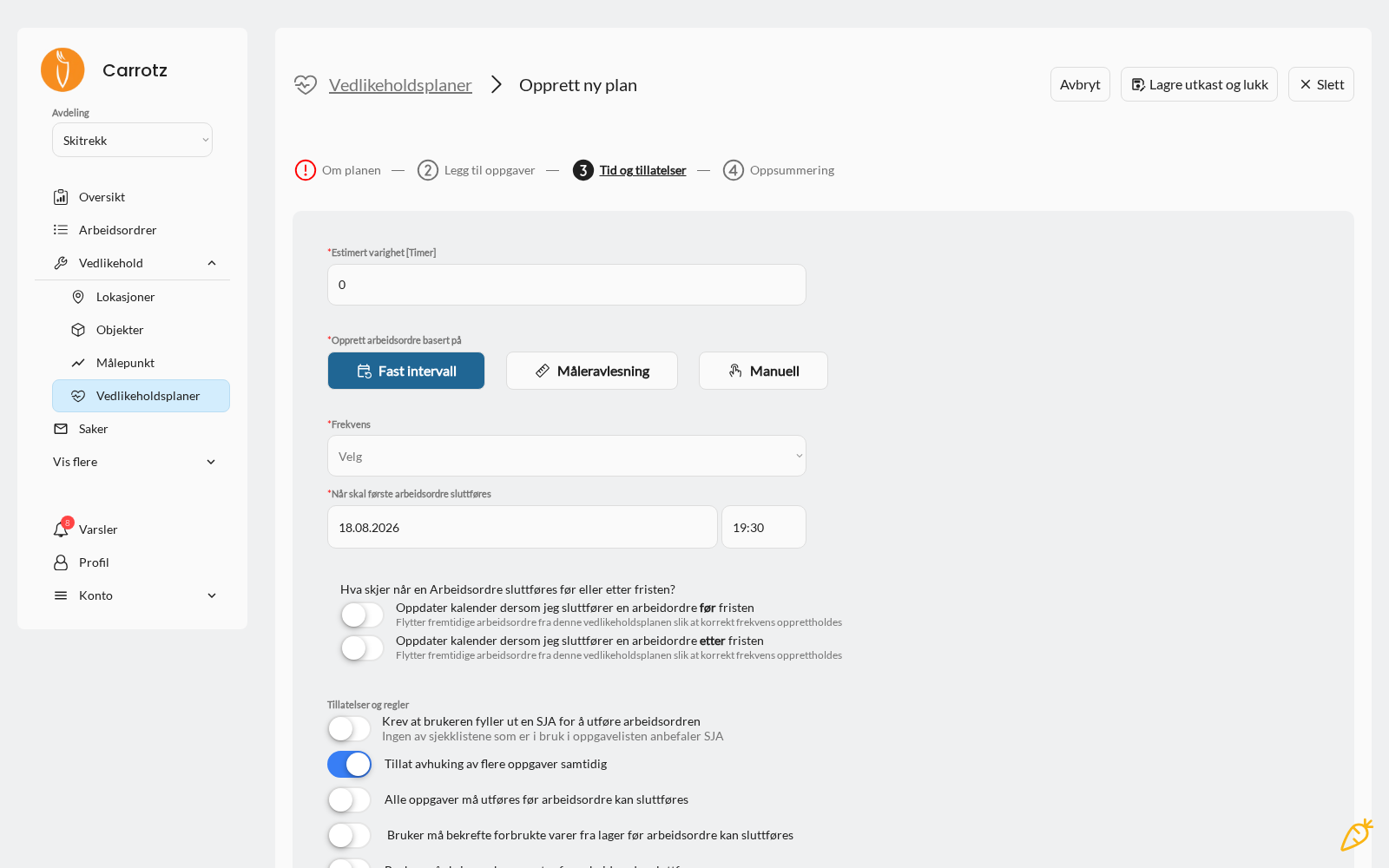

| 3. Tid og tillatelser | Frekvens, første frist, og reglene under |
| 4. Oppsummering | Kontroll før planen aktiveres |
Du kan lagre utkast og lukke underveis. Planen opprettes ikke som aktiv før du fullfører — et utkast genererer ingen arbeidsordre.
Arbeidstypene for en plan er forebyggende, tilstandskontroll og internkontroll. Korrektiv og engangsjobb finnes bare på arbeidsordre du oppretter manuelt — planlagt vedlikehold er per definisjon ikke korrektivt.
Hva skjer når en jobb sluttføres før eller etter fristen#
To brytere styrer om kalenderen skal justere seg:
- Sluttført før fristen — flytt fremtidige arbeidsordre så frekvensen opprettholdes
- Sluttført etter fristen — samme, men motsatt vei
Er de av, ligger de fremtidige jobbene på sine opprinnelige datoer uansett når den forrige ble gjort.
Slå dem på for utstyr der intervallet mellom jobbene er det viktige — smøring hver 30. dag bør være 30 dager fra forrige smøring, ikke fra en dato satt i fjor. La dem stå av når jobben er knyttet til kalenderen, som en årlig kontroll som skal skje i mars uansett.
Tillatelser og regler#
Under samme steg setter du hva som kreves før en arbeidsordre kan sluttføres:
| Regel | Hva den gjør |
|---|---|
| Krev at brukeren fyller ut en SJA | Arbeidsordren kan ikke startes uten SJA |
| Tillat avhuking av flere oppgaver samtidig | Feltbrukeren kan kvittere ut flere oppgaver i én operasjon i stedet for én og én |
| Alle oppgaver må utføres | Sperrer sluttføring til alt er behandlet |
| Bruker må bekrefte forbrukte varer fra lager | Krever lageruttak (kun med lagermodul) |
| Bruker må skrive en kommentar | Krever dokumentasjon i tekst |
| Bruker må laste opp vedlegg | Krever bilde eller fil |
«Tillat avhuking av flere oppgaver samtidig» er verdt å vurdere bevisst. Den sparer tid på lange lister, men gjør det også lettere å kvittere ut noe man ikke har sett på. Slå den på for rutinekontroller, av for kritisk utstyr.
Reglene fungerer på to nivåer:
| Nivå | Hva det styrer |
|---|---|
| Virksomhetsnivå | Standardverdier for alle nye vedlikeholdsplaner, og reglene som gjelder for ad-hoc enkeltjobber |
| Per vedlikeholdsplan | Overstyrer standarden for akkurat denne planen |
Det betyr at du kan sette en fornuftig standard for hele virksomheten, og likevel kreve mer av de kritiske jobbene.
Vær varsom med å kreve for mye som standard. Regler som ikke gir mening for jobben, blir oppfylt pro forma — en tom kommentar for å komme videre er verre enn ingen kommentar, fordi den ser ut som dokumentasjon. Sett strenge krav der de faktisk betyr noe, og overstyr per plan.



Hva planen viser når du åpner den#

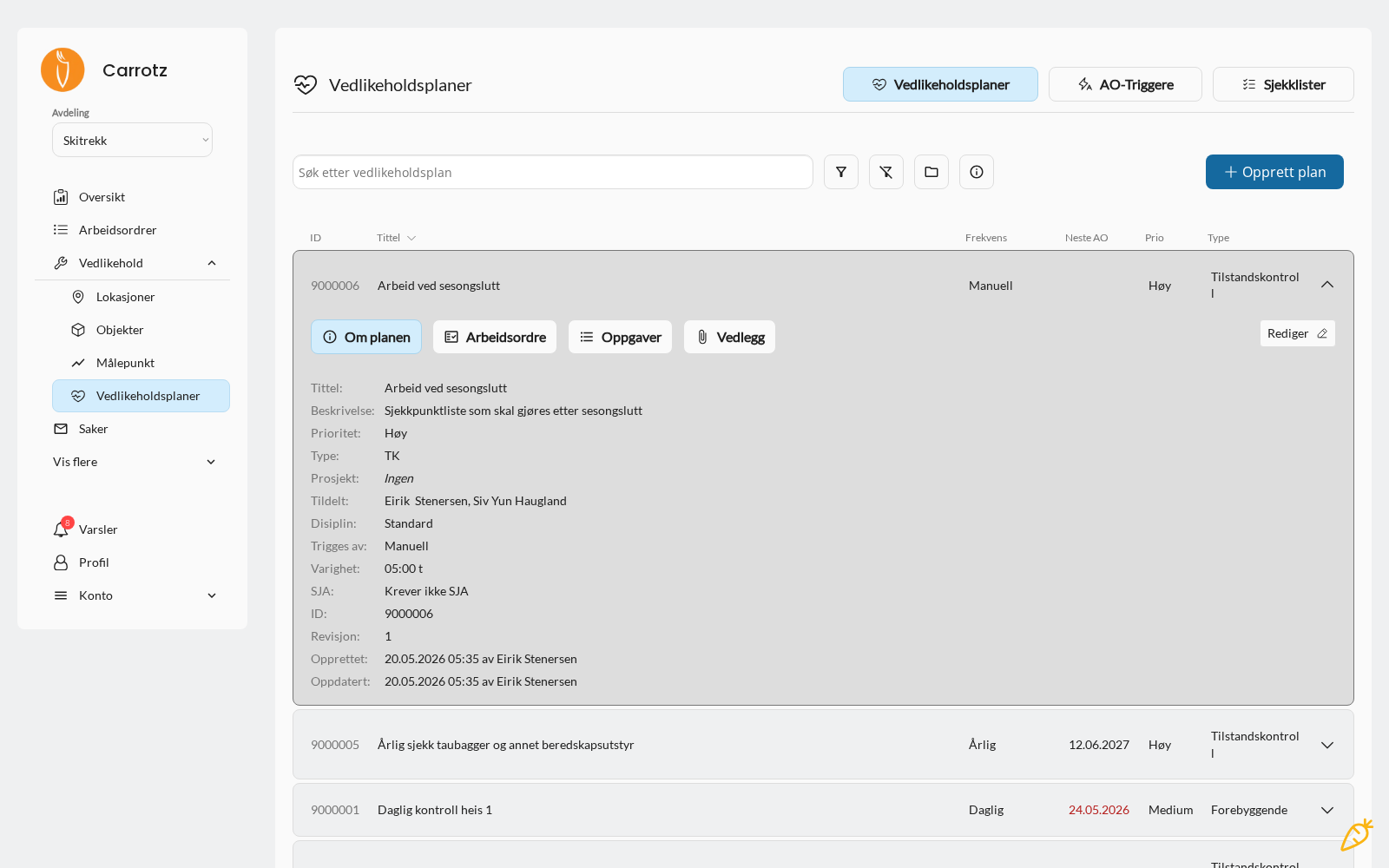

Åpner du en plan, ser du oppsettet samlet: type, prosjekt, hvem den er tildelt, disiplin, hva som trigger den (for eksempel Manuell eller et intervall), estimert varighet, og om den krever SJA.
Planen har også et revisjonsnummer og viser hvem som opprettet og sist oppdaterte den. Det gjør det sporbart hvem som endret en plan — nyttig når arbeidsordre plutselig genereres annerledes enn før.
Slik henger det sammen#
Vedlikeholdsplan
│
│ (frekvens eller målergrense nås)
▼
Arbeidsordre opprettes automatisk
│
▼
Feltbruker utfører og dokumenterer
│
▼
Historikk på objektetArbeid, sjekklister, timer og dokumentasjon samles i historikken — det er dette som gjør vedlikeholdet sporbart over tid.
Råd for oppsett#
Start med det kritiske. Ikke prøv å legge inn alt på én gang. Ta objektene med høyest kritikalitet først.
Sett realistiske intervaller. Planer som genererer mer arbeid enn dere rekker, skaper en voksende liste over forfalte jobber — og da mister forfalt-status sin betydning.
Knytt til disiplin der det gir mening. Da havner arbeidet automatisk hos riktig fagområde uten manuell fordeling.
Vurder målerstyring for utstyr med variabel bruk. En maskin som går 200 timer én måned og 20 den neste, bør ikke ha kalenderbasert service.
Ser du at samme jobb ofte avdekker samme avvik, er intervallet sannsynligvis for langt. Ser du at jobben aldri finner noe, kan det være for kort. Historikken er tilbakemeldingen på om planen er riktig satt opp.
Neste steg: Målepunkter og triggere.
